Dossier 001 — Villa, BruxellesToit déposé — un étage complet ajouté

Fine Constructor · Dossier — Rénovation — BruxellesTVA BE 1033.135.023

Entreprise générale de rénovation — électricité · plomberie · intérieur · extérieur

Trois entreprises avaient dit non.

Le toit enlevé. Un étage ajouté.

Réponse sous 24 h les jours ouvrés.

Ancien toit — déposéExistant — 1 niveauNouveau — 2e niveauLargeur de façade — [VERIFY]

Fig. 0 — La surélévation en élévation. Proportions indicatives ; cotes réelles à venir.

Données du chantierSurface — [VERIFY] · Niveaux 1 → 2 · Chantier jan–juil 2022 · État final sep 2023

Services

Ce que nous faisons

ServicesCaractéristiques
01Électricité

Tableaux, circuits et mise en conformité. Du point isolé à l'installation complète.

Tableaux · circuits · contrôle
02Sanitaire

Sanitaire et évacuations : conduites, appareils, salles de bains. Remplacement ciblé ou réseau complet.

Sanitaire · évacuations
03Rénovation intérieure

Cloisons, sols, enduits et finitions. Modifications de plan comprises.

Murs · sols · agencement
04Rénovation extérieure

Façades, toitures, terrasses et abords. Isolation comprise.

Façade · toiture · terrasse
05Rénovation totale

Du gros œuvre à la réception, en un seul chantier. Dossiers avec permis compris.

Gros œuvre → réception

WhatsApp · +32 485 65 94 76

Réponse sous 24 h les jours ouvrés.

Pièce nº1

La surélévation : toit déposé, étage ajouté

Une villa à Bruxelles, devenue trop petite. Trois entreprises avaient dit non. Nous avons déposé le toit et construit un étage complet — la maison ouverte en dessous, donc un planning où l'étanchéité et le rythme n'étaient pas des souhaits mais des conditions.

Journal de chantier

DateTravaux
25.01.2022Relevé et métré
28.01.2022Démolition plafonds et chape
19.02.2022Ferraillage
02.03.2022Structure acier rez
05.03.2022Dalle d'étage coulée
12.03.2022Ancien toit déposé
14.03.2022Fermes de la nouvelle toiture
01.04.2022Toiture fermée
21.05.2022Escalier coulé
20.06.2022Chauffage sol posé
13.09.2023État final documenté

Chronologie selon les données EXIF de l'archive de chantier.

Ancien toit — déposéExistant — 1 niveauNouveau — 2e niveauLargeur de façade — [VERIFY]

Fig. 0 — La surélévation en élévation. Proportions indicatives ; cotes réelles à venir.

Données du chantierSurface — [VERIFY] · Niveaux 1 → 2 · Chantier jan–juil 2022 · État final sep 2023

Chiffres clés

[VERIFY]
Surface
1 → 2
Niveaux avant → après
JAN–JUIL 2022
Gros œuvre aux finitions

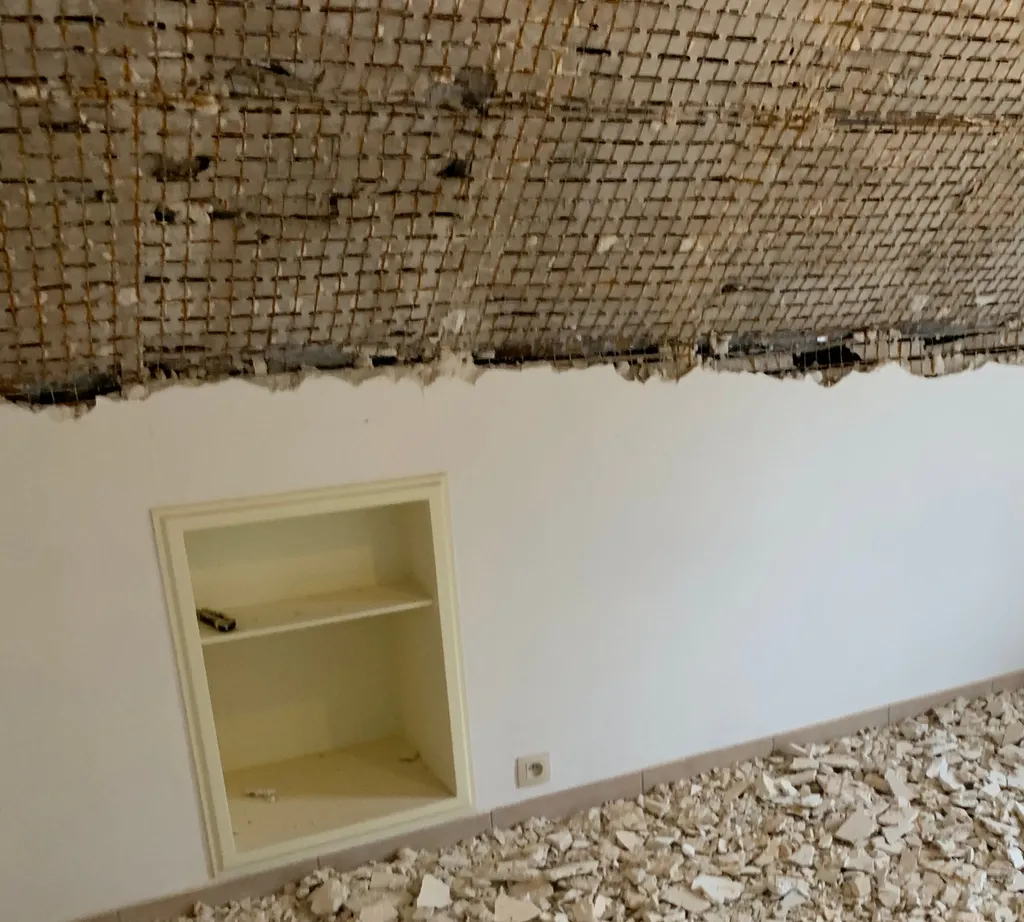

Plafond démoli jusqu’au lattis, gravats de plâtre au sol.
Fig. 1Démolition des plafonds — 28.01.2022

Poutre en acier portant la mention à la craie HEA 280, prête à être posée.
Fig. 2Poutre acier HEA 280 — 02.03.2022

Treillis d’armature sur les hourdis de la dalle d’étage.
Fig. 3Armature dalle d’étage — 05.03.2022

Charpente ouverte : fermes, pannes et cheminée maçonnée.
Fig. 4Ancien toit déposé — 14.03.2022

Contre-lattes et liteaux sur le sous-toit, pignon en blocs cellulaires.
Fig. 5Nouvelle toiture — 31.03.2022

Nouvelle toiture en tuiles avec fenêtre de toit et profil de rive en aluminium.
Fig. 6Toiture fermée — 02.04.2022

Trois entreprises avaient dit non.

Dossier 001 · partie 2

Les finitions : la même maison, quatorze mois plus tard

Pas un second projet. Cette même maison, après la surélévation : intérieur et finitions — escalier en marbre, salle de bains, cuisine, sols. L’état final a été documenté en septembre 2023.

Intérieur · finitions · état final 09.2023

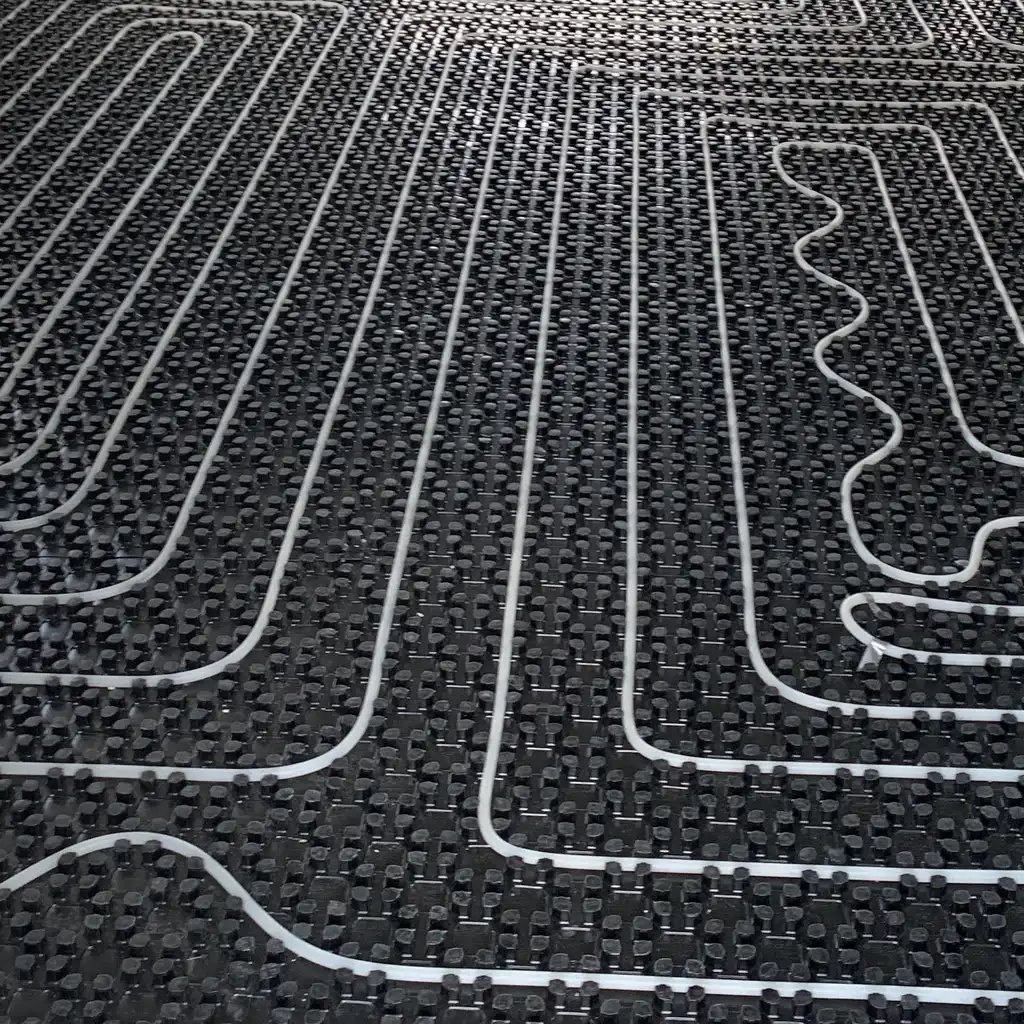

Tubes de chauffage par le sol en boucles sur plaque à plots noire.
Fig. 7Chauffage par le sol — 20.06.2022

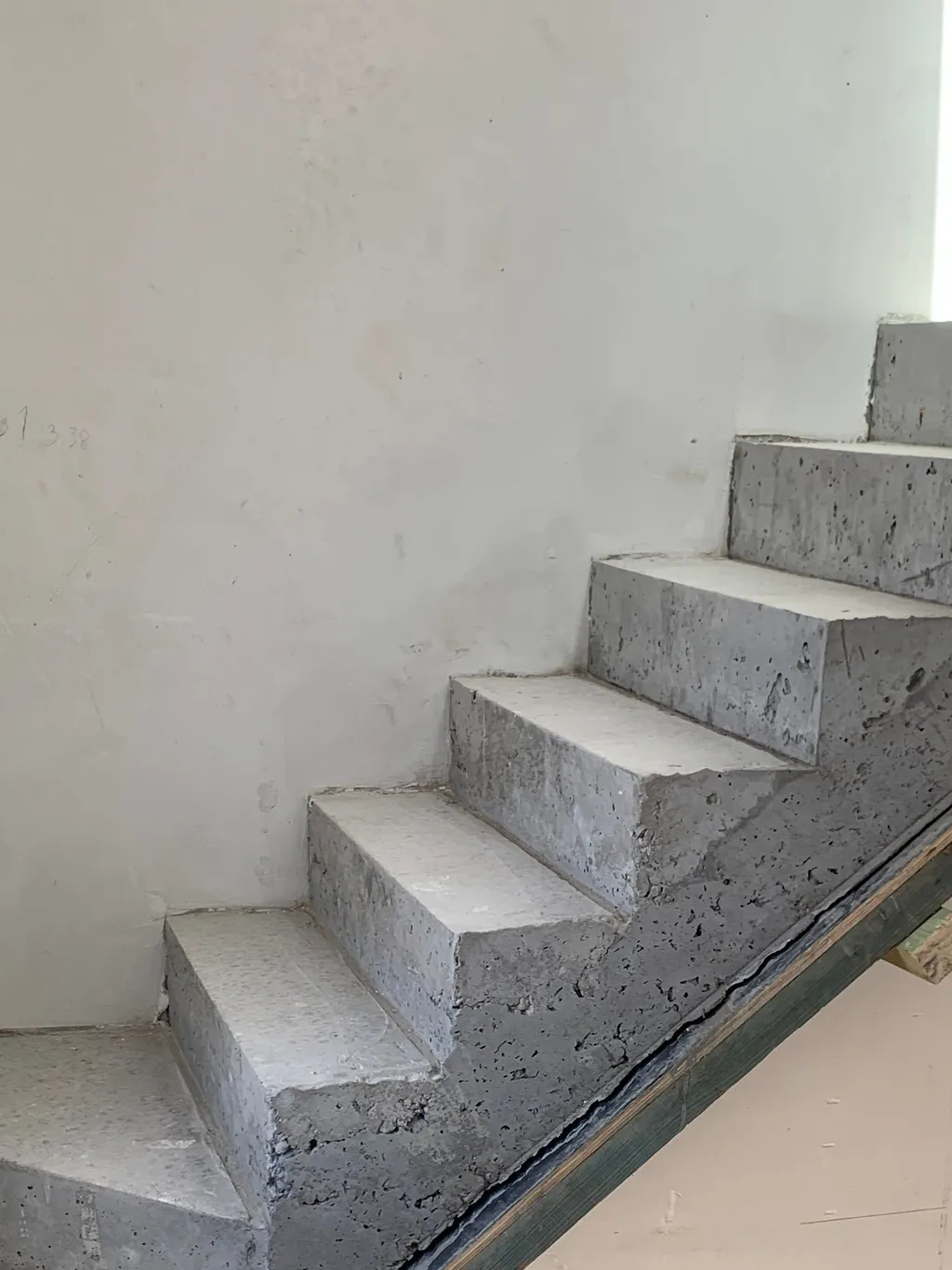

Escalier en béton brut de décoffrage, marches en porte-à-faux.
Fig. 8Escalier coulé — 23.06.2022

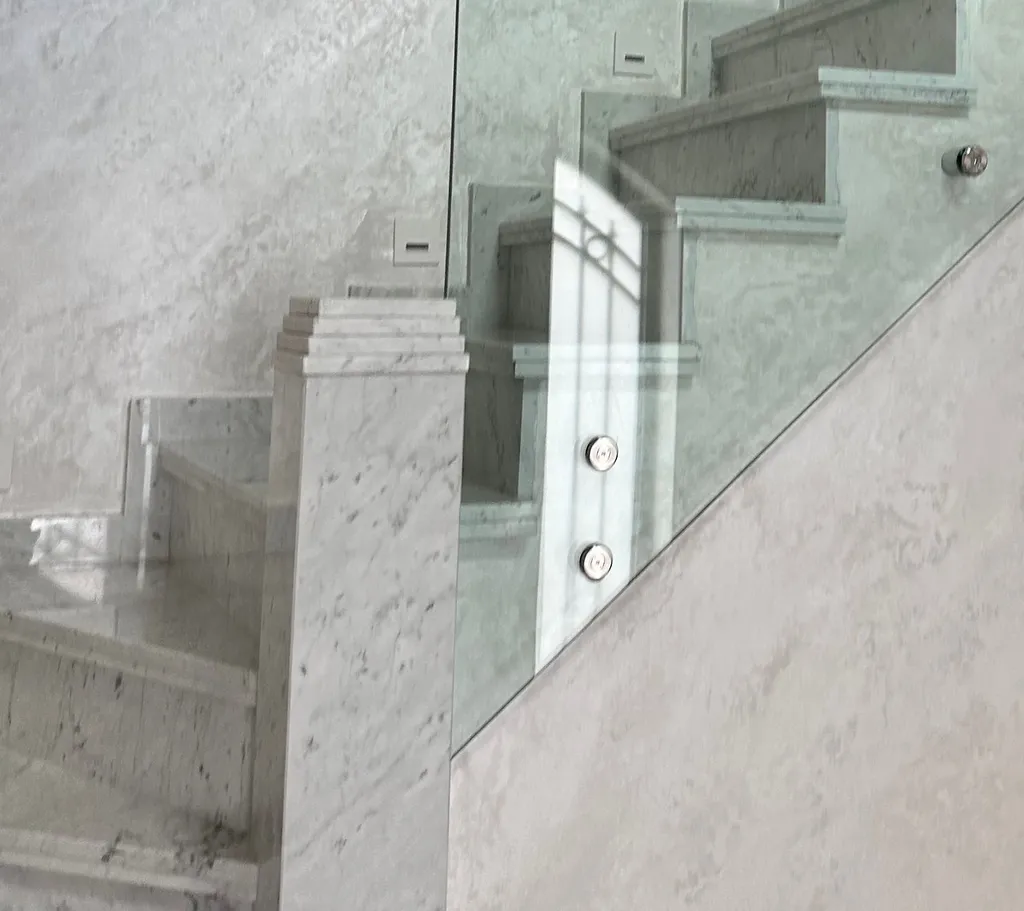

Escalier en marbre fini, garde-corps en verre sur fixations ponctuelles inox.
Fig. 9Escalier fini — 13.09.2023

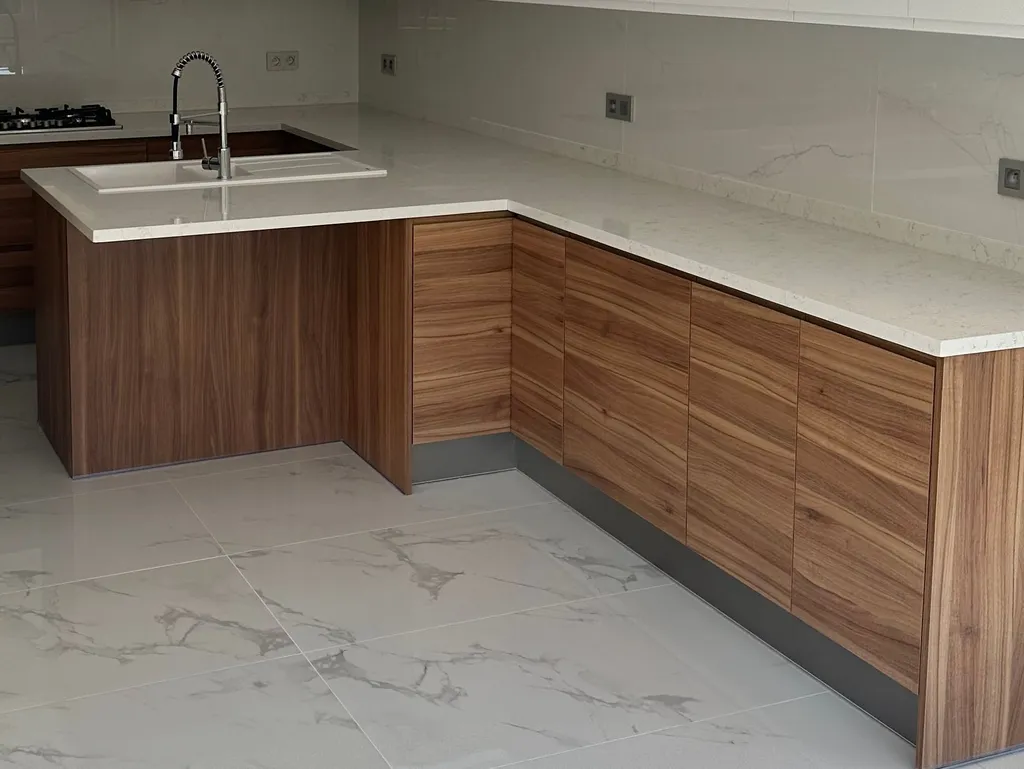

Cuisine avec façades en noyer, plan de travail en composite et évier.
Fig. 10Cuisine — 13.09.2023

Avant et après — le même jardin, le même sentier

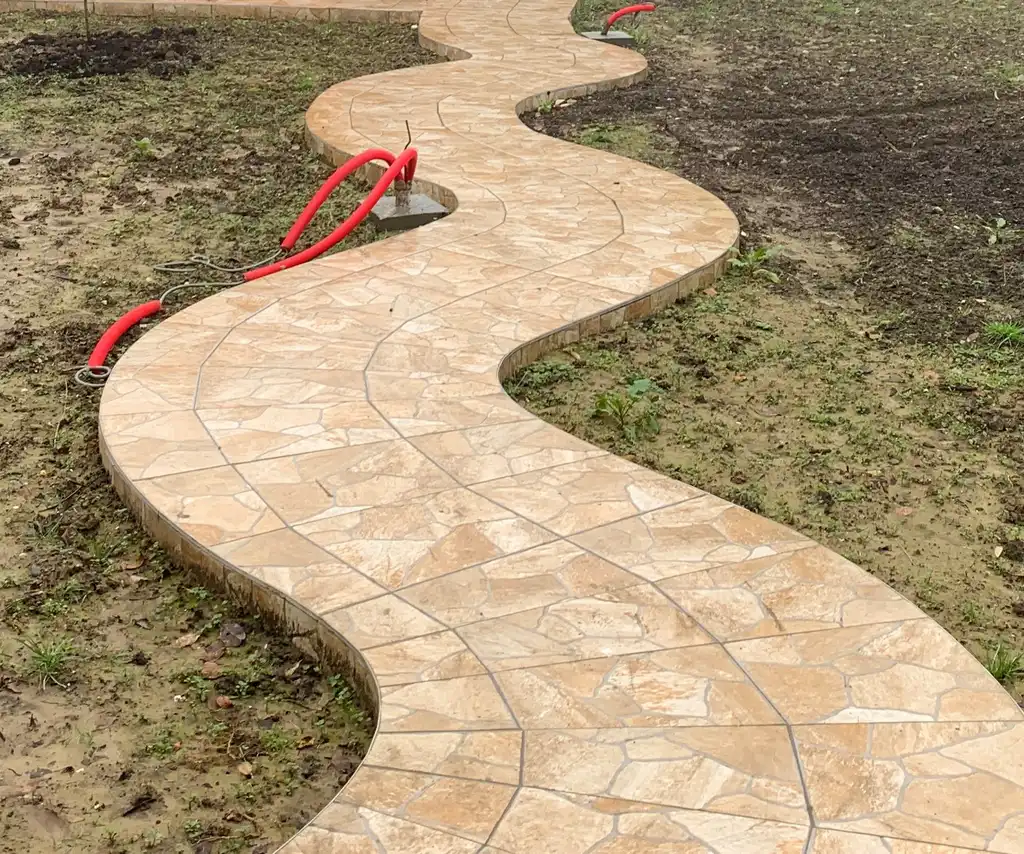

Terre nue avec un sentier sinueux en pierre naturelle et des attentes visibles.
Fig. 11Jardin avant — 28.01.2022

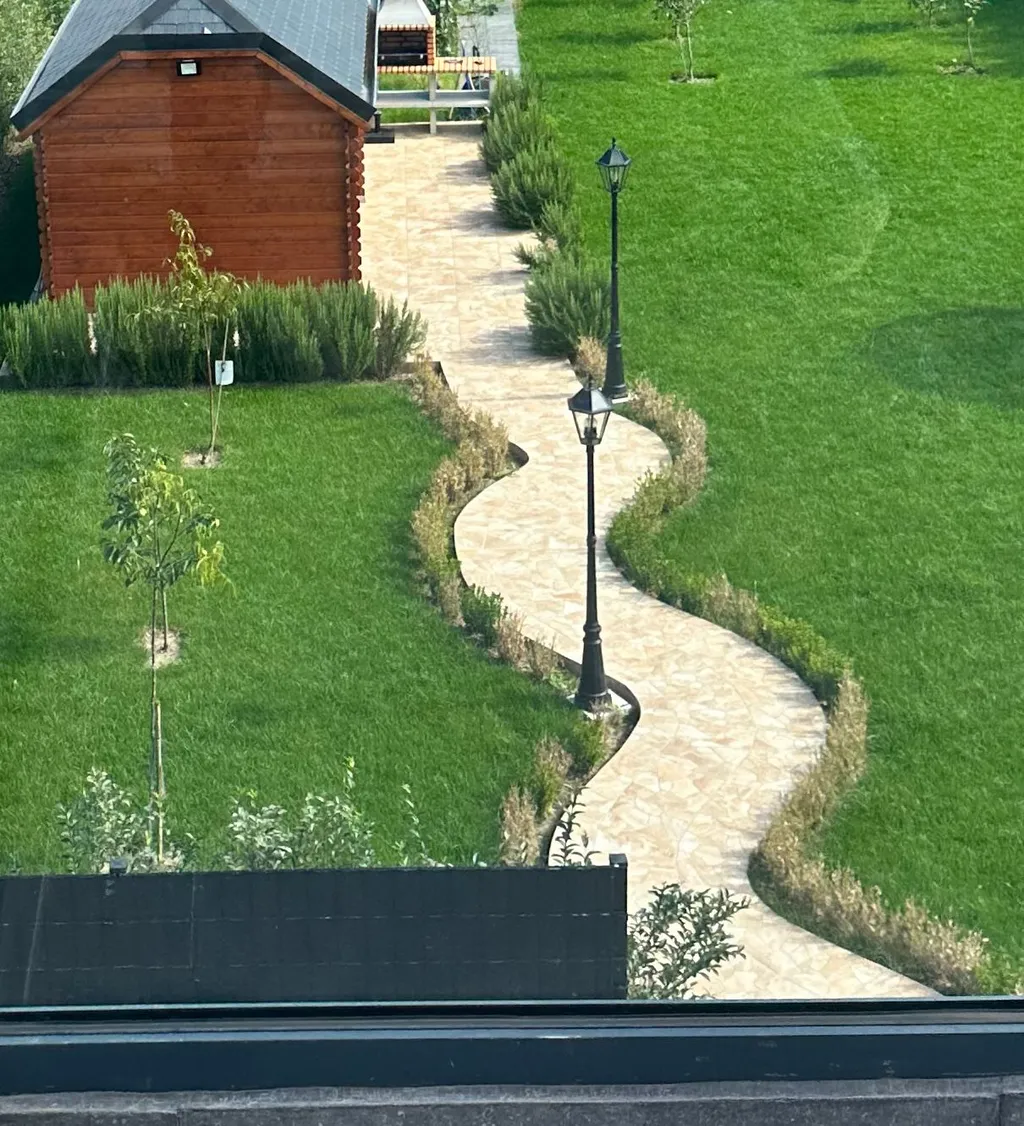

Jardin aménagé avec le même sentier en pierre naturelle, pelouse et massifs.
Fig. 12Jardin après — 13.09.2023

Fiche d'identité

Ce que vous pouvez vérifier

Entreprise
Fine Constructor
TVA
BE 1033.135.023
Enregistrement
NACE 43.211 — travaux d'installation électrotechnique générale
Siège
Chaussée de Helmet 379, 1030 Schaerbeek
Zone d'intervention
Bruxelles et toute la Belgique
Langues
FR · NL · EN
Fondation
Fondée par un entrepreneur avec plus de vingt ans d’expérience en rénovation à Bruxelles

Comment ça se passe

Trois étapes

01Contact et visite

Vous appelez ou vous demandez un devis. Nous venons voir sur place, sans engagement.

Appeler +32 485 65 94 76 · WhatsAppRéponse sous 24 h les jours ouvrés.

02Devis détaillé

Vous recevez un devis poste par poste, avec un délai. Vous savez ce que vous payez et quand.

03Exécution

Nous exécutons avec un seul interlocuteur et un planning convenu. Vous suivez l'avancement.
